  1. 背景资料:

    A公司某项目部承建一供水扩建工程,主要内容为新建一座钢筋混凝土水池,长40m,宽32m,池体深6.5m,基坑与邻近建筑物距离2.6m,设计要求基坑用钻孔灌注桩作为围护结构,水泥搅拌桩作止水帷幕。项目部编制了详细的施工组织设计,其中水池浇筑方案包含控制混凝土入模温度,控制配合比和坍落度,内外温差控制在25℃内。地层土为黏土,地下水位于地表以下0.5m。

    项目部编制的施工组织设计按程序报批,A公司主管部门审批时提出了以下意见:

    1.因施工结构位于供水厂内,不属于社会环境,而不搭设围挡,存在施工隐患;

    2.水池施工采用桩体作为外模板,没有考虑内外模板之间杂物的清理措施;

    3.施工组织设计中考虑了围护桩位移监测,但监测项目偏少;

    4.为控制结构裂缝,需完善混凝土浇筑振捣措施。

    问题:

    1.供水厂厂内施工是否需要搭设围挡?说明理由。

    2.水池内外模板之间的杂物清扫应采取什么措施?

    3.基坑监测的主要对象除围护桩位移外,还应有哪些必测项目?

    4.补充混凝土浇筑振捣措施。

  2. 背景资料:

    某公司中标一座跨河桥梁工程,所跨河道水深超过5m,河道底土质主要为黏土。河中钻孔灌注桩采用钢板桩围堰筑岛后施工。

    项目部编制了围堰安全施工专项方案,监理审核时认为方案中以下内容描述存在

    问题:

    问题一:顶标高不得低于施工期间最高水位;

    问题二:钢板桩采用射水下沉法施工;

    问题三:围堰钢板桩从下游到上游合龙。

    项目部接到监理部发来审核意见后,对方案进行了调整,在围堰施工前,项目部向当地该河道的政府水务主管部门报告,征得同意后开始围堰施工。

    在项目实施过程中发生了以下事件:

    事件一:由于工期紧,电网供电未能及时到位,项目部要求各施工班组自备发电机供电。某施工班组将发电机输出端直接连接到开关箱,将电焊机、水泵和打夯机接人同一个开关箱,以保证工地按时开工。

    事件二:围堰施工需要吊车配合,因吊车司机发烧就医,施工员临时安排一名汽车司机代班。由于吊车支腿下面的土体下陷,引起吊车侧翻,所幸没有造成人员伤亡。项目部紧急调动机械将侧翻吊车扶正,稍作保养后又投入到工作中,没有延误工期。

    问题:

    1.针对围堰安全施工专项方案中存在的问题,给出正确做法。

    2.围堰施工前还应征得哪些人同意?

    3.事件一中用电管理有哪些不妥之处?说明理由。

    4.汽车司机能操作吊车吗?为什么?

    5.事件二中,吊车扶正后能立即投入工作吗?简述理由。

  3. 背景资料:

    某沿海城市电力隧道内径为3.5m,全长4.9km,管顶覆土厚度大于5m,采用顶管法施工,合同工期1年。检查井兼作工作坑,采用现场制作沉井下沉的施工方案。电力隧道沿着交通干道走向,距交通干道侧石边最近处仅2m左右。离隧道轴线8m左右,有即将入地的高压线,该高压线离地高度最低为15m。单节混凝土管长2m、自重10t,采用20t龙门吊下管。隧道穿越一个废弃多年的污水井。

    上级公司对工地的安全监督检查中,有以下记录:

    (1)项目部对本工程作了安全风险源分析,认为主要风险为正、负高空作业,地面交通安全和隧道内施工用电,并依此制定了相应的控制措施。

    (2)项目部编制了安全专项施工方案,分别为施工临时用电组织设计,沉井下沉施工方案。

    (3)项目部制定了安全生产验收制度。

    问题:

    1.该工程还有哪些安全风险源未被辨识?对此应制定哪些控制措施?

    2.项目部还应补充哪些安全专项施工方案?说明理由。

    3.针对本工程,安全验收应包含哪些项目?

  4. 背景资料:

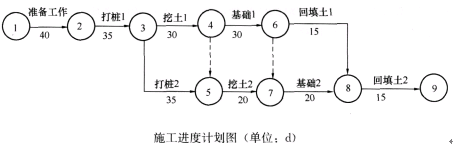

    某市政工程,业主与监理、施工单位分别签订了工程监理合同和工程施工合同。施工单位编制的进度计划符合合同工期要求,并得到了监理工程师批准。进度计划如下图所示:

    施工过程中,发生了如下事件:

    事件一:由于施工方法不当,打桩1工程施工质量较差,补桩用去20万元,且打桩1作业时间由原来的35d延长到45d。

    事件二:挖土2作业过程中,施工单位发现一个勘察报告未提及的大型暗浜,增加处理费用2万元,且作业时间由原来的20d增加到25d。

    事件三:基础2施工完毕后,施工单位为了抢时间,自检之后,马上进行回填土2施工。回填土2施工到一半时,监理工程师要求挖开重新检查基础2质量。

    问题

    1.计算网络计划总工期,并写出网络计划中的关键工作。

    2.事件一、事件二发生后,施工单位可索赔的费用和工期各为多少?说明理由。

    3.事件三中,监理工程师要施工单位挖开回填土进行基础检查的理由是什么?

  5. 从工程地质角度,根据埋藏条件可将地下水分为(  )。

    • A.毛细水
    • B.上层滞水
    • C.重力水
    • D.潜水
    • E.承压水
  6. 下列城市道路基层中,属于半刚性基层的有(  )。

    • A.级配碎石基层
    • B.级配砂砾基层
    • C.沥青碎石基层
    • D.水泥稳定碎石基层
    • E.石灰粉煤灰稳定砂砾基层
  7. 阀门在供热管网中所起的重要作用是(  )。

    • A.开启
    • B.关闭
    • C.调节
    • D.安全
    • E.排污
  8. 下列对钢绞线进场的检验要求,正确的有(  )。

    • A.逐盘检查表面质量和外形尺寸
    • B.分批检验,每批重量不大于65t
    • C.每批大于3盘则任取3盘
    • D.每批少于3盘应全数检验
    • E.检验有一项不合格则该批钢绞线报废
  9. 关于支吊架在供热管网中的作用,正确的说法有(  )。

    • A.承受管道推力或荷载
    • B.滑动支架协助补偿器传递管道温度伸缩位移
    • C.固定支架限制管道温度伸缩位移
    • D.刚性吊架不能承受水平荷载
    • E.弹簧支架能承受三向位移和荷载
  10. 盾构法的主要施工步骤包括(  )。

    • A.工作井建造
    • B.掘进出土(泥)
    • C.管片安装
    • D.地表注浆
    • E.衬砌背后注浆
