  1. 背景资料

    某钢筋混凝土工程,承包单位按合同要求制订了网络计划图,如图2.8所示,获得了批准。

    在施工过程中,发生了以下事件。

    事件1:工程中使用的钢材由业主提供,由于钢材进场时间比合同约定的日期拖延了1d,钢筋Ⅱ工程未按计划时间开工,施工单位经济损失1万元。

    事件2:在进行浇筑Ⅱ施工时,由于施工单位操作不当,造成钢筋外露,为处理此质量事故,造成2万元损失,工期延长了2d。

    问题

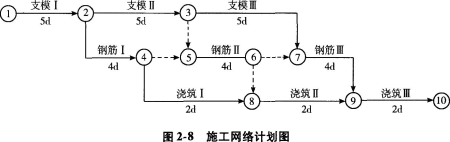

    1.根据网络图计算该工程总工期,找出关键线路。

    2.施工单位可以索赔的费用和工期是多少?说明理由。

    3.分析事件2中造成钢筋外露的可能原因。

  2. 背景资料

    某项目部承建一生活垃圾填埋场工程,规模为20万t,场地位于城乡结合部。填埋场防水层为土工合成材料膨润土垫(GCL),1层防渗层为高密度聚乙烯膜,项目部通过招标形式选择了高密度聚乙烯膜供应商及专业焊接队伍。

    工程施工过程中发生以下事件:

    事件1:原拟堆置的土方改成外运,增加了工程成本。为了做好索赔管理工作,经现场监理工程师签认,建立了正式、准确的索赔管理台账。索赔台账包含索赔意向提交时间、索赔结束时间、索赔申请工期和金额,每笔索赔都及时进行登记。

    事件2:临时便道占用城市绿地,项目部上报建设单位,建设单位同意。

    事件3:为满足高密度聚乙烯膜焊接进度要求,专业焊接队伍购进一台焊接机,经外观验收,立即进场作业。

    事件4:为给高密度聚乙烯膜提供场地,对GCL层施工质量采取抽样检验方式检验,被质量监督局勒令停工,限期整改。

    事件5:施工单位制定的GCL施工程序为:验收场地基础→选择防渗层土源→施工现场按照相应的配比拌和土样→土样现场摊铺、压实→分层施工同步检验→工序检验达标完成。

    问题

    1.结合背景资料简述填埋场的土方施工应如何控制成本?

    2.索赔管理台账是否属于竣工资料?还应包括哪些内容?

    3.给出事件2的正确处置方法。

    4.给出事件3的正确处置方法。

    5.事件4中,质量监督部门对GCL施工质量检验方式发出限期整改通知的原因是什么?

    理由是什么?

    6.补充事件5中GCL施工程序的缺失环节。

  3. 背景资料

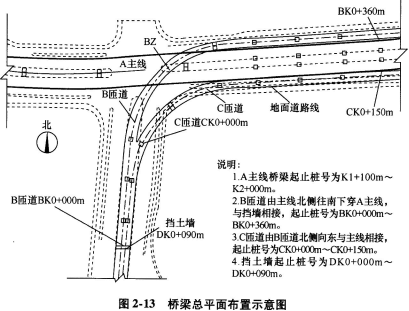

    某市政工程公司承建城市主干道改造工程标段,合同金额为9800万元,工程主要内容为:主线高架桥梁、匝道桥梁、挡土墙及引道,如图2—13所示。桥梁基础采用钻孔灌注桩,上部结构为预应力混凝土连续箱梁,采用满堂支架法现浇施工。边防撞护栏为钢筋混凝土结构。

    施工期间发生如下事件:

    事件1:在工程开工前,项目部会同监理工程师,根据《城市桥梁工程施工与质量验收规范》(CJJ 2—2008)等确定和划分了本工程的单位(子单位)工程、分部(分项)工程及检验批。

    事件2:项目部进场后配备了专职安全管理人员,并为承重支模架编制了专项安全应急预案,应急预案的主要内容有:事故类型和危害程度分析、应急处置基本原则、预防与预警、经济处置等。

    事件3:在施工安排时,项目部认为在主线与匝道交叉部位及交叉口以东主线和匝道并行部位是本工程的施工重点,主要施工内容有:匝道基础及下部结构、匝道上部结构、主线基础及下部结构(含B匝道BZ墩)、主线上部结构,在施工期间需要3次交通导行,因此必须确定合理的施工顺序,项目部经仔细分析确认施工顺序如图2.14所示。

    ①→交通导行→②→交通导行→③→交通导行→④

    图2-14施工作业流程图

    另外项目部配置了边防撞护栏定型组合钢模板,每次可浇筑防撞护栏长度为200m,每4d可周转一次,在上部结构基本完成后开始施工边防撞护栏,直至施工完成。

    问题

    1.事件1中,本工程的单位(子单位)工程有哪些?

    2.指出钻孔灌注桩验收的分项工程和检验批。

    3.本工程至少应配备几名专职安全员?说明理由。

    4.补充完善事件2中的专项安全应急预案的内容。

    5.图2.14中①、②、③、④分别对应哪项施工内容?

    6.事件3中,边防撞护栏的连续施工至少需要多少天?(列式分步计算)

  4. 背景资料

    某公司承建城市主干道改造工程,其结构为二灰土底基层、水泥稳定碎石基层和沥青混凝土面层,工期要求当年5月份完成拆迁,11月底完成施工。由于城市道路施工干扰因素多,有较大的技术难度,项目部提前进行了施工技术准备工作。

    水泥稳定碎石基层施工时,项目部在城市外设置了拌合站;为避开交通高峰时段,夜间运输,白天施工。检查发现水泥稳定碎石基层表面出现松散、强度值偏低的质量问题。

    项目部依据冬期施工方案,选择在全天最高温度时段进行沥青混凝土摊铺碾压施工。经现场试测,试验段的沥青混凝土面层的压实度、厚度、平整度均符合设计要求,自检的检验结论为合格。

    为确保按期完工,项目部编制了详细的施工进度计划,实施中进行动态调整;完工后,依据进度计划、调整资料对施工进行总结。

    问题

    1.本项目的施工技术准备工作应包括哪些内容?

    2.分析水泥稳定碎石基层施工出现质量问题的主要原因。

    3.结合本工程,简述沥青混凝土冬期施工的基本要求。

    4.项目部对沥青混凝土面层自检合格的依据充分吗?如果不充分,还应补充哪些?

    5.项目部在施工进度总结时的资料依据是否全面?如果不全面,请予以补充。

  5. 不宜采用气体吹扫的燃气管道有(  )。

    • A.公称直径等于100mm的钢制管道
    • B.公称直径小于100mm的钢制管道
    • C.公称直径大于100mm的钢制管道
    • D.长度小于100m的钢制管道
    • E.钢骨架聚乙烯复合管道
  6. 有关管棚施工要求的说法,错误的是(  )。

    • A.纵向两组管棚搭接的长度应大于5m
    • B.所用钢管直径不得超过160mm
    • C.钢管间距一般为2.0~2.5倍的钢管直径
    • D.在公路正下方施工时,要采用刚度大的钢管连续布设
    • E.钢管管材一般选用无缝钢管
  7. 根据《城镇供热管网工程施工及验收规范》(CJJ28—2014),有关直埋接头保温的密封的说法,正确的是(  )。

    • A.接头处钢管表面应干净、干燥
    • B.接头外观不应出现过烧、鼓包等缺陷
    • C.接头保温的工艺应有合格的检验报告
    • D.保温接头发泡后,应及时密封发泡孔
    • E.接头气密性试验的压力不得低于0.02MPa.
  8. 无机结合料稳定基层的特性有(  )。

    • A.水稳性较好
    • B.透水性较小
    • C.孔隙率较小
    • D.抗冻性能高
    • E.适宜于机械化施工的水泥稳定材料路面基层
  9. 关于给水处理构筑物连续试运行要求的说法,正确的是(  )。

    • A.处理设备累计运行36h
    • B.开机、停机不少于5次
    • C.整理分析试运行技术经济资料
    • D.泵房机组联合试运行时间不少于8h
    • E.污泥处理工艺系统试运行应满足工艺要求
  10. 与传统的卫生填埋方式相比,好氧填埋技术的特点是(  )。

    • A.可以处理混合垃圾
    • B.操作困难
    • C.过程可控
    • D.资源化效果好
    • E.运行费用高
