  1. 背景资料

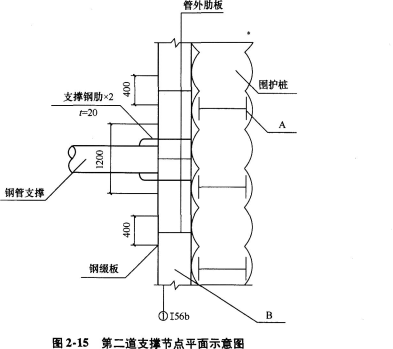

    某施工单位中标承建过街地下通道工程,周边地下管线较复杂,设计采用明挖顺作法施工,通道基坑总长为80m,宽为12m,开挖深度为10m;基坑围护结构采用SMW工法桩、基坑深度方向设有两道支撑,其中第一道支撑为钢筋混凝土支撑,第二道支撑为φ600×10mm钢管支撑(图2—15)。基坑场地地层自上而下依次为:2m厚素填土、6m厚黏质粉土、10m厚砂质粉土,地下水位埋深约1.5m。在基坑内布置了5口管井降水。

    项目部选用坑内小型挖掘机与坑外长臂挖掘机相结合的土方开挖方案。在挖土过程中发现围护结构有两处出现渗漏现象,渗漏水为清水,项目部立即采取堵漏措施予以处理。堵漏处理造成直接经济损失20万元,工期拖延10d,项目部为此向业主提出索赔:

    问题

    1.给出图中A、B构(部)件的名称,并分别简述其功用。

    2.根据两类支撑的特点分析围护结构设置不同类型支撑的理由。

    3.本项目基坑内管井属于什么类型?起什么作用?

    4.给出项目部堵漏措施的具体步骤。

    5.项目部提出的索赔是否成立?说明理由。

    6.列出基坑围护结构施工的大型机械设备。

  2. 背景资料

    某施工队承接到桩基施工任务。桩基为300ram X300ram的钢筋混凝土方桩,采用陆上打桩法施工;桩长30m,分两节施打,采用等强度焊接接头;沉桩机械采用履带式打桩机,柴油锤重4t,用25t履带式起重机配合运桩、喂桩。

    施工前,施工队作了以下安全准备工作:

    (1)编制了与工程相适应的施工组织设计和具有针对性的安全技术措施并经有法人资格的上级企业技术负责人批准。

    (2)配备持有效上岗证的专职安全管理人员、起重挂钩指挥和打桩操作工等特种作业人员。

    (3)配备防高处坠落、临边作业、安全警示等安全防护设施。

    (4)进行安全交底,交底双方在书面交底卡上签字。每班打桩结束后,施工人员均按要求关闭用电设备的电源,将起重机、打桩机的驾驶室锁

    上,以保证安全。

    问题

    1.本桩基工程施工中还有哪些特种作业人员需持证上岗?

    2.补全桩基工程施工前的安全准备工作。

    3.补充每班打桩作业结束后,对打桩机的安全控制措施。

  3. 背景资料

    某城市南郊雨水泵站工程临近大治河,大治河正常水位为+3.00m,雨水泵站和进水管道连接处的管内底标高为-4.00m。雨水泵房地下部分采用沉井法施工,进水管为3m×2m×10m(宽×高×长)的现浇钢筋混凝土箱涵,基坑采用拉森钢板桩围护。设计对雨水泵房和进水管道的混凝土质量提出了防裂、抗渗要求,项目部为此制定了如下针对性技术措施:

    (1)集料级配、含泥量符合规范要求,水泥、外加剂合格。

    (2)配合比设计中控制水泥和水的用量,适当提高水灰比,含气量满足规范要求。

    (3)混凝土浇筑振捣密实,不漏振,不过振。

    (4)及时养护,保证养护时间及质量。

    项目部还制定了进水管道施工降水方案和深基坑开挖安全专项方案。

    问题

    1.写出进水管道基坑降水井布置形式和降水深度要求。

    2.指出项目部制定的构筑物混凝土施工中的防裂、抗渗措施中的错误,说明正确的做法。

    3.本工程深基坑开挖安全专项方案应包括哪些主要内容?

    4.简述深基坑开挖安全专项方案的确定程序。

  4. 背景资料

    某市政工程有限公司为贯彻执行好注册建造师规章制度,在公司内开展了一次注册建造师相关制度办法执行情况的专项检查。在检查中发现下述情况。

    情况1:公司第一项目经理部承接一庭院工程,合同金额为853万元,其中有古建筑修缮分部工程。施工项目负责人持有二级市政公用工程注册建造师证书。

    情况2:公司第二项目经理部负责人是二级市政公用工程注册建造师,承接的是轻轨交通工程,合同金额为2850万元,其中轨道铺设工程分包给专业队伍。该项目已处于竣工验收阶段。在查阅分包企业签署的质量合格文件中,只查到了分包企业注册建造师的签章。

    情况3:公司第三项目经理部承接的是雨污水管道工程。在查阅该工程施工组织设计报审表时,发现工程名称填写得不完整,监理单位的名称写成了口头用的简称,监理工程师审查意见栏只有“同意”两字,施工项目负责人栏只有签名。

    问题

    1.指出第一项目经理部负责人执业范围的错误之处,并说明理由。

    2.第二项目经理部负责人能承担该轻轨交通工程吗?为什么要将轨道铺设工程分包出去?

    3.指出并改正分包企业质量合格文件签署上的错误。

    4.指出并改正施工组织设计报审表填写中的错误。

  5. 双管高压喷射注浆法喷射的介质为(  )。

    • A.水泥浆液
    • B.干净水
    • C.压缩空气
    • D.膨润土泥浆
    • E.水流
  6. 砂土、粉土及含薄层粉砂的淤泥质(粉质)黏土,适宜选用的降水方法有(  )。

    • A.三级轻型井点
    • B.集水明排
    • C.一级轻型井点
    • D.喷射井点
    • E.管井
  7. 有关盾构法的适用条件,表述错误的是(  )。

    • A.在坚硬含水地层,相对均质的地质条件
    • B.连续的盾构施工长度不宜小于300m
    • C.地面上必须有修建用于盾构进出洞和出土进料的工作井位置
    • D.隧道之间所夹土(岩)体加固处理的最小厚度为水平方向1.5m,竖直方向1.0m
    • E.施工隧道覆土深度不宜小于6m
  8. 市政公用工程中,混凝土配合比的基准配合比设计阶段,根据(  )确定每立方米混凝土的材料用量。

    • A.实测砂石含水率
    • B.强度验证原理
    • C.密度修正方法
    • D.配制强度
    • E.施工条件的差异变化
  9. 根据《城市道路管理条例》的有关规定,因特殊情况需要临时占用城镇道路的,须经(  )批准,方可按照规定占用。

    • A.国务院
    • B.工商行政管理部门
    • C.市政工程行政主管部门
    • D.当地人民政府
    • E.公安交通管理部门
  10. 供热管网中方形补偿器的施工特点是(  )。

    • A.加工简单
    • B.价格低廉
    • C.占地面积小
    • D.安全可靠
    • E.产生推力较大
