某工程的施工合同工期为16周,项目监理机构批准的施工进度计划如图4-1所示。各工作均按匀速施工。施工单位的报价单(部分)见表4-1。
表4-1施工单位报价单
工程施工到第4周末时进行进度检查,发生了如下事件。
事件1:A工作已经完成,但由于设计图纸局部修改,实际完成的工程量为840 m3,工作持续时间未变。
事件2:B工作施工时,遇到异常恶劣的气候,造成施工单位的施工机械损坏和施工人工窝工,损失1万元,实际只完成估算工程量的25%。
事件3:C工作为检验检测配合工作,只完成了估算工程量的20%,施工单位实际发生检验检测配合工作费用5 000元。
事件4:施工中发现地下文物,导致D工作未能开始,造成施工单位自有设备闲置4个台班,台班单价为300元/台班、折旧费为100元/台班。施工单位进行文物现场保护的费用为1 200元。
【问题】
1.根据第4周末的检查结果,在图4-1上绘制实际进度前锋线,逐项分析B、C、D三项工作的实际进度对工期的影响,并说明理由。
2.若施工单位在第4周末就B、C、D出现的进度偏差提出工程延期的要求,项目监理机构应批准工程延期多长时间?为什么?
3.施工单位是否可以就事件2、4提出费用索赔?为什么?可以获得的索赔费用是多少?
4.事件3中C工作发生的费用如何结算?
5.前4周施工单位可以得到的结算款为多少元?
某工程,建设单位委托监理单位实施施工阶段监理,按照施工总承包合同约定,建设单位负责空调设备和部分工程材料的采购,施工总承包单位选择桩基施工和设备安装两家分包单位。
在施工过程中,发生了如下事件。
事件1:在桩基施工时,专业监理工程师发现桩基施工单位与原申报批准的桩基施工分包单位不一致。经调查,施工总承包单位为保证施工进度,擅自增加了一家桩基施工分包单位。
事件2:专业监理工程师对使用商品混凝土的现浇结构验收时,发现施工现场混凝土试块的强度不合格,拒绝签字。施工单位认为,建设单位提供的商品混凝土质量存在问题。建设单位认为,商品混凝土质量证明资料表明混凝土质量没有问题。经法定检测机构对现浇结构的实体进行检测,结果为商品混凝土质量不合格。
事件3:空调设备安装前,监理人员发现建设单位与空调设备供应单位签订的合同中包括该设备的安装工作。经了解,由于建设单位认为供货单位具备设备安装资质且能提供更好的服务,所以在直接征得设备安装分包单位书面同意后,与设备供应单位签订了供货和安装合同。
事件4:在给水管道验收时,专业监理工程师发现部分管道渗漏。经检查,是由于设备安装单位使用的密封材料存在质量缺陷所致。
【问题】
1.写出项目监理机构对事件1的处理程序。
2.针对事件2中现浇结构的质量问题,建设单位、监理单位和施工总承包单位是否应承担责任?说明理由。
3.事件3中,分别指出建设单位和设备安装分包单位做法的不妥之处,说明理由,写出正确做法。
4.写出专业监理工程师对事件4中质量缺陷的处理程序。
某实施监理的工程建设项目,其网络计划如图5-1所示。

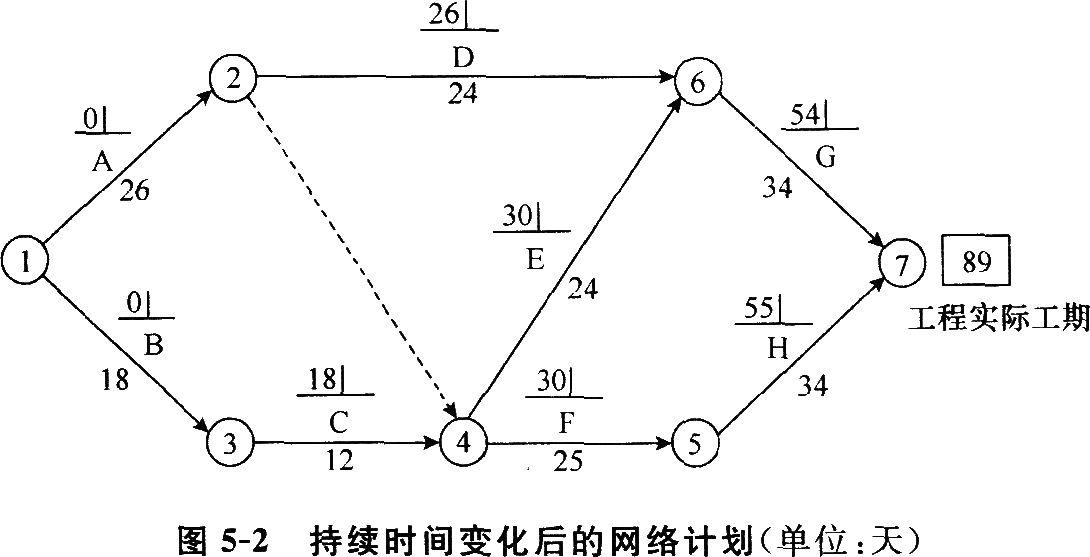

在施工过程中,由于业主直接原因、不可抗力因素和施工单位原因,对各项工作持续时间产生一定的影响,其结果见表5-1(正数为延长工作天数,负数为缩短工作天数),网络计划的计划工期为84天。由于工作持续时间的变化,网络计划的实际工期为89天,如图5-2所示。
表5-1对各项工作持续时间的影响
工作代号 | 业主原因 | 不可抗力因素 | 施工单位原因 | 延续时间延长 | 延长或缩短一天的 经济得失/(元/天) |
A | O | 2 | O | 2 | 600 |
B | 1 | O | 1 | 2 | 800 |
C | 1 | O | -1 | O | 600 |
D | 2 | O | 2 | 4 | 500 |
E | 0 | 2 | -2 | O | 700 |
F | 3 | 2 | 0 | 5 | 800 |
G | O | 2 | 0 | 2 | 600 |
H | 3 | 0 | 2 | 5 | 500 |
合计 | 10 | 8 | 2 | 20 |
【问题】
1.确定网络计划图5-1及5-2的关键线路。
2.延长合同工期18天和按实际工程延长合同工期5天是否合理?说明理由。
3.监理工程师应签发延长合同工期几天合理?为什么?(用网络计划图表示)
4.监理工程师应签发索赔金额多少为合理?说明理由。
某实施监理的工程,施工单位按招标文件中提供的工程量清单做出报价(见表4-1)。施工合同约定如下。
(1)工程预付款为合同总价的20%,从工程进度款累计总额达到合同总价10%的月份开始,按当月工程进度款的30%扣回,扣完为止。
(2)施工过程中发生的设计变更,采用以直接费为计算基础的全费用综合单价计价,间接费费率10%,利润率5%,计税系数3.41%。
表4-1工程量清单报价
工作 | 估计工程量/m3 | 全费用综合单价/(元/m3) | 合计/万元 |
A | 3 000 | 300 | 90 |
B | 1 250 | 200 | 25 |
C | 4 000 | 500 | 200 |
D | 4 000 | 600 | 240 |
E | 3 800 | 1 000 | 380 |
F | 8 000 | 400 | 320 |
G | 5 000 | 200 | 100 |
工作 | 估计工程量/m3 | 全费用综合单价/(元/m3) | 合计/万元 |
H | 3 000 | 800 | 240 |
I | 2 000 | 700 | 140 |
经项目监理机构批准的施工进度计划如图4-1所示。
施工开始后遇到季节性的阵雨,施工单位对已完工程采取了保护措施并发生了保护措施费;为了确保工程安全,施工单位提高了安全防护等级,发生了防护措施费。施工单位提出,上述两项费用应由建设单位另行支付。
施工至第2个月末,建设单位要求进行设计变更,该变更增加了一新的分项工程N,根据工艺要求,N在E结束以后开始,在H开始前完成,持续时间1个月,N工作的直接费为400元/m3,工程量为3 000 m3。
【问题】
1.施工单位提出发生的保护措施费和防护措施费由建设单位另行支付是否合理?说明理由。
2.新增分项工程N的全费用综合单价及工程变更后增加的款额是多少?(计算结果保留两位小数)
3.该工程合同总价是多少?增加N工作后的工程造价是多少?
4.若该工程的各项工作均按最早开始时间安排,各工作均匀速完成,且各工作实际工程量与估计工程量无差异,在表4-2中填入H、I、N三项工作分月工程进度款。
5.该工程预付款是多少?第1个月至第4个月每月结算款各为多少?
表4-2分月工程进度款(单位:万元)
工作名称 | 第1个月 | 第2个月 | 第3个月 | 第4个月 | 第5个月 | 第6个月 | 第7个月 | 合计 |
A | 45 | 45 | 90 | |||||
B | 25 | 25 | ||||||
C | 100 | 100 | 200 |
时间 | ||||||||
工作名称 | 第1个月 | 第2个月 | 第3个月 | 第4个月 | 第5个月 | 第6个月 | 第7个月 | 合计 |
D | 240 | 240 | ||||||
E | 190 | 190 | 380 | |||||
F | 320 | 320 | ||||||
G | 100 | 100 | ||||||
H | ||||||||
I | ||||||||
N | ||||||||
合计 | 170 | 145 | 750 | 290 |
某工程,建设单位与甲施工单位签订了施工总承包合同,并委托一家监理单位实施施工阶段的监理。经建设单位同意,甲施工单位将工程划分为A1、A2标段,并将A2标段分包给乙施工单位。根据监理工作需要,监理单位设立了投资控制组、进度控制组、质量控制组、安全管理组、合同管理组和信息管理组六个职能管理部门,同时设立了A1和A2两个标段的项目监理组,并按专业分别设置了若干专业监理小组,组成直线职能制项目监理组织结构。
为有效地开展监理工作,总监理工程师安排项目监理组负责人分别主持编制A1、A2标段两个监理规划。总监理工程师要求:①六个职能部门根据A1、A2标段的特点,直接对A1、A2标段的施工单位进行管理;②在施工过程中,A1标段出现的质量隐患由A1标段项目监理组的专业监理工程师直接通知甲施工单位整改,A2标段出现的质量隐患由A2标段项目监理组的专业监理工程师直接通知乙施工单位整改,如未整改,则由相应标段项目监理负责人签发“工程暂停令,,要求停工整改。总监理工程师主持召开了第一次工地会议。会后,总监理工程师对监理规划审核批准后报送建设单位。
在报送的监理规划中,项目监理人员的部分职责分工如下。
(1)投资控制组负责人审核工程款支付申请,并签发工程款支付证书,但竣工结算须由总监理工程师签认。
(2)合同管理组负责调解建设单位与施工单位的合同争议、处理工程索赔。
(3)进度控制组负责审查施工进度计划及其执行情况,并由该组负责人审批工程延期。
(4)质量控制组负责人审批项目监理实施细则。
(5)A1、A2两个标段项目监理组负责人分别组织、指导、检查和监督本标段监理人员的工作,及时调换不称职的监理人员。
【问题】
1.绘制监理单位设置的项目监理机构的组织结构图,说明其缺点。
2.指出总监理工程师工作中的不妥之处.写出正确做法。
3.指出项目监理人员职责分工中的不妥之处,写出正确做法。
某市高等专科学校由于在校学生的增加,决定建设一座学生宿舍楼。通过招标,该高等专科学校选择了A施工单位,签订了施工合同,并委托某监理单位实施施工阶段的监理任务,也签订了委托监理合同。
2010年3月15日,监理单位按国家有关规定向本市建设行政主管部门申请领取施工许可证,建设行政主管部门于2010年3月16日收到申请书,认为符合条件,于2010年4月10日颁发了施工许可证。因施工图设计出现问题,一直未开工,于是办理了延期开工申请,直到2010年8月10日方开工。
施工中,A施工单位将部分工程分包给B施工单位。
施工现场存在许多电力管线,监理单位向建设单位提出要办理有关申请批准手续。
【问题】
1.《中华人民共和国建筑法》规定,具备哪些条件才可申请领取施工许可证?
2.施工许可证的申请和颁发过程有何不妥之处?并说明理由。2010年8月10日开工是否需重新办理施工许可证?说明理由。
3.《中华人民共和国建筑法》对分包工程做了哪些禁止性规定?
4.根据《中华人民共和国建筑法》对建筑安全生产管理的有关规定,简述建设单位在什么情形下需按国家有关规定办理申请批准手续。
助理造价工程师考试2017年建设工程
助理造价工程师考试2017年建设工程
全国造价助理工程师模拟考试题2017
助理造价工程师考试题2017年建设工
助理造价工程师试题2017年土木建筑
助理造价工程师试题2017年土木建筑
安装助理造价工程师试题及答案2017
安装助理造价工程师试题及答案2017
助理造价工程师考试考题2017年安装
助理造价工程师考试考题2017年安装
