软件水平考试(中级)系统集成项目管理工程师下午(应用技术)试题模拟试卷4
-
从图2-4中水平对应关系看,左边是软件设计过程,右边是软件测试过程。在软件设计过程中,SQA应按(5)进行检查活动。在软件测试过程中,系统测试是基于(6)的测试。
-
以下是关于V模型优点的论述,请将(7)~(13)空缺处的内容填写完整。
①客户需求分析对应验收测试。在进行需求分析、功能设计的同时,测试人员就可以阅读、审查分析结果,从而了解(7),确定(8),可准备用例并策划测试活动。
②系统设计人员进行系统设计时,测试人员可了解实现的过程,可(9),并准备系统的测试环境。
③设计人员做详细设计时,测试人员可参与设计,对设计进行评审,找出(10),同时设计(11),完善测试计划,并基于用例开发测试脚本。
④编码的同时进行单元测试,可尽快找出程序中的缺陷,提高(12)。
⑤避免了瀑布模型所带来的误区,即软件测试是在(13)后进行。
-
请简要说明项目的质量控制与质量保证的区别与联系。
-
阅读以下信息系统项目开发模型的说明,根据要求回答问题1~问题3。
[说明]
在实施一个信息系统项目时,不仅需要管理过程组,也需要工程技术过程组和支持过程组。V模型是在快速应用开发模型基础上演变而来的,由于将开发过程构造成一个V字型而得名,V模型强调软件开发的协作和速度,将软件的实现和验证有机结合起来,在保证较高的软件质量的情况下缩短开发周期。图 2-4为V模型的示意图。
请将图2-4中(1)~(4)空缺处的内容填写完整。
-
对于该信息系统项目,项目经理老林应该如何实施项目的质量保证?
-
阅读以下关于项目质量管理的案例说明,根据要求回答问题1~问题3。
[说明]
某系统集成公司中标了某大型餐饮连锁企业集团的信息系统项目,该项目包含单店管理、物流系统和集团ERP等若干子项目。由该系统集成公司的项目经理老林全面负责项目实施。老林认为此项目质量管理的关键在于系统地进行测试。
老林制订了详细的测试计划用来管理项目的质量。在项目实施过程中,他通过定期发给客户测试报告来证明项目质量是有保证的。可是客户总觉得有什么地方不对劲,对项目的质量还是没有信心。
结合你的项目管理经验,简要分析客户对项目的质量没有信心的可能原因。
-
请简要说明从本案例中,你应当吸取的经验和教训。
-
结合你的项目管理经验,请简要叙述面对上述困境,项目经理老魏应如何妥善处理。
-
结合你的项目管理经验,请简要说明项目例会通常开展哪些主要议题。
-
针对上述情况,你认为除了项目例会之外,老刘还可以采取哪些措施来促进有效沟通。
-
阅读以下说明,从合同管理、过程控制、项目沟通管理的角度,回答问题1~问题3。
[说明]
系统集成商Y公司承担了某企业的信息系统项目的开发建设工作,Y公司任命老魏为项目经理。该信息系统项目的主要工作已经基本完成,经核对项目的“未完成任务清单”后,终于可以提交客户方代表老王验收了。在验收过程中,老王提出了一些小问题。项目经理老魏带领团队很快妥善解决了这些问题。但是随着时间的推移,客户的问题似乎不断。时间已经超过了系统试用期,但是客户仍然提出一些小问题,而有些问题都是客户方曾经提出过,并实际上已经解决了地问题。时间一天一天地过去,老魏不知道什么时候项目才能验收,才能结项,才能得到最后一批款项。如果不能尽快改变这种现状,项目结项看起来是遥遥无期。
结合你的项目管理经验,简要分析造成该项目的上面所述问题的可能原因。
-
阅读以下关于项目沟通管理的案例说明,根据要求回答问题1~问题3。
[说明]
老刘是某家中小型系统集成公司的项目经理。他身边的员工始终在抱怨公司的工作氛围不好,沟通不足。老刘非常希望能够通过自己的努力来改善这一状况,因此他要求项目组成员无论如何每周都必须按时参加例会并发言,但对例会具体应如何进行,老刘却不知如何规定。很快项目组成员就开始抱怨例会目的不明,时间太长,效率太低,缺乏效果等,而且由于在例会上意见相左,很多组员开始相互争吵,甚至影响到了人际关系的融洽。为此,老刘感觉到非常无助与苦恼。
针对上述情况,结合你的项目管理经验,请分析问题产生的可能原因。
-
请简要叙述人员配备管理计划的作用和内容。
-
若其他项目也需要表4-11中同样的人力资源,即假设每个人仅能承担表4-11中各自的工作,根据表 4-11和表4-12相关数据,并进行人力资源平衡的优化之后,完成该项目至少需要多少人/天?请用
(上斜线)将该项目优化后的人力资源负荷情况(见表4-13)绘制完整,并将表4-13中“人数小计”行的数据填写完整。在表4-13中,第一行为时间轴,单位:天;第一列为各项工作。
-
阅读以下相关的说明,根据要求回答问题1~问题3。
[说明]

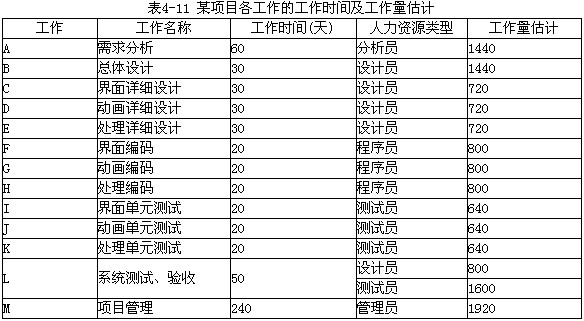

系统集成商Y公司承担了某游戏软件开发项目的研发工作,Y公司任命庞工为项目经理。该游戏软件开发项目的各项工作的名称、工作持续时间、所需人力资源类型及其相应的工作量估计见表4-11。
若每天按照8小时工作制计算,根据表4-11计算每项工作每天的平均工作量和每天需要安排的人力资源数量,并填入表4-12相应的空缺处。
