2012年一级建造师《机电工程管理与实务》押题密卷(9)
-
管道泄漏性试验时对试验介质和试验压力有何规定?
-
根据下列材料,请回答27~28题:
某火灾报警及联动控制系统工程项目,某专业工程公司通过投标获得了该项目的施工任务,该公司在施工前根据施工总平面图设计编制了施工方案和施工进度计划,接着对施工总平面图设计做了分析评价,发现施工总平面图设计有不妥之处,责成有关人员对施工总平面图设计进行了优化。该火灾报警及联动控制系统设备安装完成后,相关部门的有关人员对该系统设备进行了试运转。
根据施工总平面图设计编制施工方案和施工进度计划是否正确?如不正确,应该怎样?
-
典型施工方案的主要内容包括哪些?
-
输送何种物质的管道必须进行泄漏试验?
-
管道泄漏性试验应重点检验的项目有哪些?
-
简要说明真空度试验的实施要点?
-
逐条判断关于管道试验实施过程是否正确?如不正确,请改正。
-
根据下列材料,请回答21~26题:
某管道安装工程项目,该管道工程属于超高层建筑管道工程,由于施工项目经理部严格 执行超高层建筑管道施工的技术要点,使得工程进展非常顺利,施工质量达到各项要求。 管道安装完毕后,对其进行了系统试验,试验时的有关实施过程如下: (1)采用闪点为40℃的可燃液体介质对管道进行液压试验; (2)在进行液压试验时其环境温度为2℃; (3)在进行气压试验时,承受内压钢管的试验压力为设计压力的2.15倍; (4)泄漏性试验合格后进行真空度试验。
超高层建筑管道工程的施工技术要点有哪些?
-
若该工程的各项工作均按最早开始时间安排,各工作均按匀速完成,且各工作实际工程量与估计工程量无差异,在下表中填人H、I、N三项工作分月工程进度款。
-
该工程预付款是多少?第1个月至第4个月每月结算款各为多少?
-
新增分项工程N的全费用综合单价及工程变更后增加的款额是多少(计算结果保留2位小数)?
-
该工程合同总价是多少?增加N工作后的工程造价是多少?
-
根据下列材料,请回答16~20题:

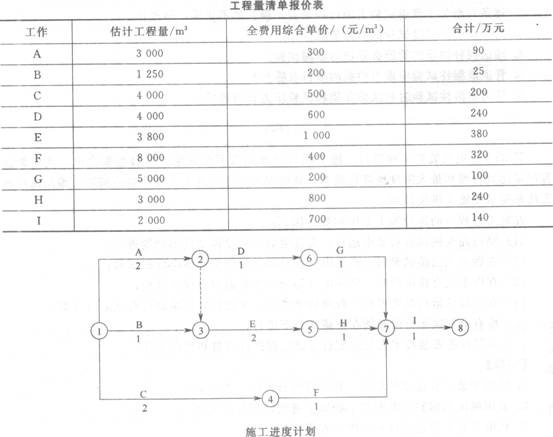

某机电安装工程项目,施工单位按招标文件中提供的工程量清单作出报价(见下表)。
施工合同约定:
(1)工程预付款为合同总价的20%,从工程进度款累计总额达到合同总价10%的月份开始,按当月工程进度款的30%扣回,扣完为止;
(2)施工过程中发生的设计变更,采用以直接费为计算基础的全费用综合单价计价,间接费费率10%,利润率5%,计税系数3.41%。经项目监理机构批准的施工进度计划见下图(时间单位:月)。施工开始后遇到季节性的阵雨,施工单位对已完工程采取了保护措施并发生了保护措施费;为了确保工程安全,施工单位提高了安全防护等级,发生了防护措施费。施工单位提出,上述两项费用应由建设单位另行支付。施工至第2个月末,建设单位要求进行设计变更,该变更增加了一新的分项工程N,根据工艺要求,N在E结束以后开始,在H开始前完成,持续时间1个月,N工作的直接费为400元/m3,工程量为3000m3。
施工单位提出发生的保护措施费和防护措施费由建设单位另行支付是否合理?说明理由。
-
根据下列材料,请回答14~15题:
某机电安装工程项目,在防腐管道施工过程中,根据施工工艺安排,在管道焊接时,项目经理部根据施工现场的实际情况,本着尽可能选择优质低耗,劳动强度低的焊接方法,决定采用电弧焊。然而,在焊接施工过程中,不慎将未焊接的管道掉落,造成了部分施工机械损坏,并有1人受重伤,事故发生后,项目经理部针对本次事故,认真分析原因,总结经验教训,预防事故再次发生。
机电安装工程施工中常用的焊接方法有哪些?
-
焊接检验内容包括哪些项?
-
逐条指出施工过程的施工工序和施工要点是否妥当?不妥的,请改正。
-
设备安装技术人员应配合土建工程预留和预埋哪些项目?
-
根据下列材料,请回答9~13题:
某35kV电气装置工程项目,施工项目经理部为了保证施工项目按期完成,使资源配置尽量达到合理和最大限度地降低成本,就组织人员进行施工进度计划的编制,编制采用的方法是横道图施工进度计划。 在施工过程中的部分施工工序和要点如下: (1)坚持先交接试验后通电运行,先接电启动后模拟动作的原则进行; (2)在做电气交接试验时,高压电气部分做绝缘强度和继电保护试验; (3)在做电气交接试验时,低压电气部分主要是做继电保护试验; (4)在负荷试运行时要根据工程师的要求决定是否要联合编制负荷试运行方案; (5)所有电气试运行时必须在空载状态下进行; (6)电气设备安装技术人员应配合土建工程进行预留和预埋工作。
机电安装工程进度计划按工程项目可分为哪几类计划?
-
机电安装工程进度计划的作用有哪些?
-
采用横道图编制机电安装工程施工进度计划有何优点?
-
安全技术交底应由谁留存?
-
安全技术交底制度的内容是什么?
-
风险控制应遵循的原则是什么?
-
安全管理责任制主要是用来明确谁的责任?
-
根据下列材料,请回答4~8题:
某工业厂房的动力站安装工程,该工程的总承包商项目经理部坚持“安全第一、预防为主”的方针,建立了安全管理体系和安全生产责任制,并针对该工程项目的规模、结构、特点、环境、技术含量、施工风险及资源配置等因素进行了施工安全策划,编制了具体化、及时化、有针对性的施工安全技术措施并做了交底。
该项目经理部的安全第一责任人是谁?应该负责哪些安全管理工作?
-
工作B停工10d后,承包方提出的进度计划调整方案是否合理?该计划如何调整较为合理?
-
承包方提出的各项费用补偿要求是否合理?为什么?监理工程师应批准补偿多少元?
-
根据下列材料,请回答1~3题:

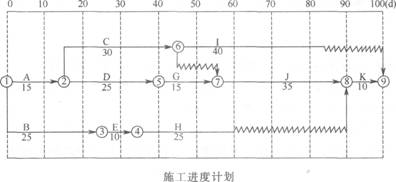

某机电安装工程项目开工之前,承包方向监理工程师提交了施工进度计划见下图,该计划满足合同工期100d的要求。
在上述施工进度计划中,由于工作E和工作G共用一塔吊(塔吊原计划在开工第25天后进场投入使用),必须顺序施工,使用的先后顺序不受限制(其他工作不使用塔吊)。在施工过程中,由于业主要求变更设计图纸,使工作B停工10d(其他工作持续时间不变),监理工程师及时向承包方发出通知,要求承包方调整进度计划,以保证该工程按合同工期完工。
承包方提出了如下调整方案及附加要求(以下各项费用数据均符合实际)。
1.调整方案;将工作J的持续时间压缩5d。
2.费用补偿要求:
(1)工作J压缩5d,增加赶工费25000元;
(2)塔吊闲置15d补偿:600(塔吊租赁费)×15=9000(元);
(3)由于工作B停工10d造成其他有关机械闲置、人员窝工等综合损失45000元。
如果在原计划中先安排工作E,后安排工作G施工,塔吊应安排在第几天(上班时刻)进场投入使用较为合理?为什么?
-
根据《工业安装工程施工质量验收统一标准》规定,分部(子分部)工程质量验收记录填写的主要内容有( )。
- A.分项工程名称
- B.施工单位检查评定结论
- C.检验项目数
- D.建设(监理)单位验收结论
- E.分部工程规模
-
《特种设备安全监察条例》规定,特种设备的( )应当由依照本条例经核准的特种设备检验检测机构进行。
- A.强制检定
- B.监督检验
- C.定期检验
- D.无损检测
- E.型式试验
-
锅炉受热面施工形式是根据( )来决定的。
- A.设备组合后重量
- B.设备的结构特征
- C.现场的施工条件
- D.设备的安装状态
- E.设备组合后体积
-
净化空调系统的施工技术要求,风管经清洁水二次清洗达到清洁要求后,应及时对风管端部封口,存放在清洁的房间内,并应避免( )。
- A.漏风
- B.防腐
- C.受潮
- D.变形
- E.积尘
-
变压器的加热方法中,( )仅用于干燥小型电力变压器。
- A.热风法
- B.铜损法
- C.红外线法
- D.热油法
- E.油箱铁损法
-
《中华人民共和国计量法》规定,计量后续检定是指计量器具首次检定后的检定,包括( )。
- A.周期检定有效期内的检定
- B.强制性周期检定
- C.修理前检定
- D.修理后检定
- E.仲裁检定
-
建筑智能化工程的检测应依据( )、设备及产品的技术文件进行。
- A.工程合同技术文件
- B.施工图设计
- C.设计变更说明
- D.系统试运行报告
- E.洽商记录
-
流动式起重机的选用步骤中,根据被吊设备或构件的( )等和站车位置(幅度),查起重机的特性曲线,确定其臂长。
- A.就住高度
- B.就位位置
- C.现场具体情况
- D.设备尺寸
- E.吊索高度
-
保冷设备和保冷管道的外层结构由内至外,按功能和层次由防锈层、保冷层、防潮层、保护层、防腐蚀及识别层组成。其中( )称之为保冷结构。
- A.保护层
- B.防锈层
- C.防潮层
- D.防腐蚀层
- E.保冷层
-
根据旋转电机的安装技术,当电动机绝缘电阻值达到规范要求,在同一温度下经( )h稳定不变,才认为干燥完毕。
- A.3
- B.4
- C.5
- D.6
-
焊条按( )可分为不定型、氧化钛型、钛钙型、氧化铁型、低氢钾型、低氢钠型、纤维类型、石墨型、钛铁矿型、盐基型十大类。
- A.焊渣性质
- B.药皮成分
- C.焊条用途
- D.特殊性能
-
下列有关电梯验收应具备的条件说法,不正确的是( )。
- A.机房或者机器设备间的空气温度保持在5~40℃之间
- B.机房内应通风,井道顶部的通风口面积至少为井道截面积的2%
- C.环境空气中没有腐蚀性和易燃性气体及导电尘埃
- D.电源输入电压波动在额定电压值±7%的范围内
-
下列汽轮机不是按主蒸汽压力分类的是( )。
- A.超高压汽轮机
- B.抽气式汽轮机
- C.高压汽轮机
- D.亚临界压力汽轮机
-
金属储罐的常用施工方法中,( )一般用于浮顶罐的施工。
- A.架设正装法
- B.边柱倒装法
- C.水浮正装法
- D.气吹倒装法
-
机械设备基础灌浆方法中,灌浆前应敷设外模板,外模板至设备底座外缘的间距不宜小于( )mm。
- A.30
- B.40
- C.50
- D.60
-
钢材表面处理的质量等级要求,( )金属表面处理质量等级分为两级。
- A.喷射或抛射除锈
- B.手工或动力工具除锈
- C.火焰除锈
- D.化学除锈
-
设备及管道防腐蚀的电化学保护法中,( )的方法是指在被保护金属设备上连接一个电位更负的强阳极,促使阴极极化。
- A.外加电流阴极保护原理
- B.外加电流阴极保护系统组成
- C.牺牲阳极保护
- D.阳极保护
-
设备及管道绝热结构层的施工方法中,喷涂法与( )同属现场配料、现场成型的施工方法。
- A.充填法
- B.粘贴法
- C.浇注法
- D.拼砌法
-
焊件的面外变形不包括( )。
- A.横向收缩变形
- B.弯曲变形
- C.角变形
- D.扭曲变形
-
保冷结构的维护层是( )。
- A.防腐层
- B.防锈层
- C.保护层
- D.防潮层
-
泡沫灭火系统的灭火剂是由泡沫液与水按比例混合,经泡沫发生装置形成的泡沫,( )灭火系统特别适用子扑救有限空间的火灾。
- A.低、中倍数泡沫
- B.中、高倍数泡沫
- C.低倍数泡沫
- D.高倍数泡沫
-
采用药芯焊丝电弧焊焊接时外加气体主要是( )。
- A.氩气
- B.C02
- C.氮气
- D.O2+C02的混合气体
-
《特种设备安全监察条例》规定,( )是指用于垂直升降或者垂直升降并水平移动重物的机电设备。
- A.客运索道
- B.起重机械
- C.电梯
- D.压力容器
-
建筑室内隐蔽或埋地的排水管道在隐蔽前必须做( ),灌水高度应不低于底层卫生器具的上边缘或房屋地面高度。
- A.通球试验
- B.通水试验
- C.压力试验
- D.灌水试验
-
下列有关直流电动机特点说法,不正确的是( )。
- A.结构复杂,价格高
- B.具有较大的启动转矩和良好的启动、制动性能
- C.易于在较宽范围内实现平滑调速
- D.具有转速恒定及功率因数可调
-
焊缝的无损检测方法中,( )主要用于焊缝表面检测或气刨清根后的根部缺陷检测。
- A.射线探伤
- B.渗透探伤
- C.涡流探伤
- D.超声波探伤
-
压缩机按照( )可分为微型、小型、中型、大型。
- A.排气压力大小
- B.润滑方式
- C.容积流量
- D.压缩气体方式
-
机电工程项目常用电缆的类型中,( )适用于室内各种敷设方式的控制电路中。
- A.VV型电力电缆
- B.KVV型控制电缆
- C.VV32型电缆
- D.VV22型电缆
-
自动化仪表安装的程序中,( )是保证工程顺利进行的重要环节。
- A.施工准备阶段工作
- B.施工阶段工作
- C.调试阶段工作
- D.竣工验收阶段工作
